Indice reportages lavori alla Variante di Zogno dal 3-06-2011 al 22-10-2012
Venerdi' 3 Giugno 2011 - 1° reportage
Operazioni di possesso Arera cantiere e arrivo primi container Itinera
La Provincia, per voce del dirigente del settore Viabilità Renato Stilliti, annuncia che «a inizio giugno sarà aperto il cantiere. Si partirà col disboscamento agli ingressi delle gallerie e con la verifica dell’assenza di residuati bellici e reperti archeologici nell’area interessata dai lavori». Il 27 maggio – dicono ancora da Via Tasso – è prevista l’occupazione dell’ultima area di cantiere. In pratica tutta l’area di cantiere sarà a disposizione dell’impresa appaltatrice. Si completerà così l’iter burocratico in corso da tempo per poter avviare concretamente i lavori. Pronto anche il progetto esecutivo dell’impresa appaltatrice, l’Itinera di Alessandria.
post122994.html#p122994
Sabato 12 Novembre 2011 - 2° reportage
Aperto il Cantiere NORD della Variante di Zogno
Settimana scorsa sono ripresi i tanto attesi lavori per la realizzazione della Variante di Zogno dopo due settimane di stop dovute prevalentemente al maltempo. Il cantiere si articola su due fronti, quello nord in prossimità della Madonna del Lavello dove da alcuni giorni si sono messe in moto le macchine movimento terra, per preparare il tratto stradale di circa 800 m all’aperto che permetterà di raggiungere l’imbocco della Galleria Monte di Zogno lunga circa 2.200 m e quello sud in località Grotte delle Meraviglie dove da giorni le macchine di un’impresa locale stanno realizzando un’imponente rilevato con materiale litoide per permettere la realizzazione dell’imbocco Sud della Variante...
post141282.html#p141282
Giovedi' 12 Gennaio 2012 - 3° reportage
Situazione lavori "Variante abitato di Zogno" nei cantieri Varco 1-2-3
Oggi (giovedi' 12 Gennaio 2012) accompagnati dal Geom. Garattini dell'Itinera, abbiamo potuto visitare in modo approfondito i cantieri della "variante di Zogno". I lavori proseguono di "buona lena" come si usa dire dalle nostre parti e, se non ci saranno eventi imprevedibili, a detta dei responsabili, i tempi di realizzazione dell’opera saranno rispettati. Le macchine operatrici stanno operando a pieno ritmo nei 3 cantieri. Varco sud, si sta palificando per poter iniziare la galleria. 2° cantiere, in San Bernardino, si lavora per preparare l’uscita della galleria. Varco nord è il cantiere dove i lavori sono molto più visibili come documentato. Un doveroso grazie all’impresa Itinera che ci permette di mostrare ai nostri visitatori il proseguo dei lavori.
post150001.html#p150001
Martedi' 28 Febbraio 2012 - 4° reportage
Nutrito banchetto e lancio della bottiglia la nuova attrezzatura
presso la sede dell'Orobica Srl, dopo che in mattinata la Atlas Copco aveva provveduto a consegnare alla ditta Co.Ge.Sud. Srl di Garaguso, provincia di Matera, il nuovo "Jumbo" per la realizzazione delle gallerie della Variante di Zogno, si è passati a un piccolo momento conviviale al quale era presente anche Val Brembana Web. La serata è stata l'occasione per inaugurare con lancio della bottiglia la nuova attrezzatura che proviene da Orebroo, cittadina della Svezia dove ha sede la Atlas (produttrice del mezzo Ndr). Erano presenti al nutrito banchetto, gentilmente offerto dall'Amministratore della Co.Ge.Sud Geom. Pasquale Gentile, con pietanze tipiche della Basilicata tutto lo stato maggiore dell'ITINERA Spa che ricordiamo si è aggiudicata l'appalto dell'intera variante due anni or sono.
post157563.html#p157563
Martedi' 29 Maggio 2012 - 5° reportage
Lavori alla Variante abitato di Zogno, si scava la galleria
Presi in consegna dal copocantiere Sergio Garattini ci rechiamo al 1° varco sud dove è iniziato lo scavo in galleria, si procede con il rivestimento superiore già in fase avanzata per mantenere il tutto in estrema sicurezza... sul fondo viene steso 50 cm di calcestruzzo in supporto del fondo stradale.. Sono visibili i tubi in vetroresina che servono a contenere i movimenti di cedimento del terreno. Al momento si procede realizzando 3mt. al giorno, considerato la complessità dei lavori per procedere con la massima sicurezza (i primi 30 metri), terminata questa prima fase, iniziando ad avanzare con l’esplosivo, si realizzeranno 6 mt. al giorno.
viabilita-valle-brembana-f89/variante-a ... 8-846.html
Giovedi' 7 Giugno 2012 - 6° reportage
Benedizione Galleria e posizionamento della statua di Santa Barbara
Il Parroco di Zogno Don Angelo, alla presenza delle ditte ITINERA, CO.GE.SUD, OROBICA, REGAZZONI E STM, ha benedetto la statua di Santa Barbara all’ingresso della galleria (varco sud ), posta a protezione dei lavoratori che stanno eseguendo quest’opera e di tutte quelle persone che beneficeranno a lavori ultimati. Alla posa della statua erano presenti varie autorità, il Sindaco di Zogno Giuliano Ghisalberti con gli ass. Pesenti Gianpaolo e Zanchi Mario, il capoufficio tecnico del comune ing. Carlo Capello con i suoi collaboratori, tecnici provinciali e Corpo Forestale oltre a molte altre persone che hanno voluto condividere questo importante momento....
viabilita-valle-brembana-f89/variante-a ... 8-873.html
Martedi' 4 Settembre 2012 - 7° reportage
Si procede con prudenza alle gallerie Varco2, Varco 3 con l'esplosivo
Dopo il reportage del 30 maggio, oggi ci siamo detti: è giunta l’ora per un nuovo aggiornamento dei lavori sui cantieri del Varco1/2/3, ed ecco fatto, alle ore 10.00 accompagnati, dal sempre disponibilissimo Geom. Garattini dell'ITINERA ha inizio la nostra visita al cantiere dalla prima galleria, la Inzogno lunga 646 metri. Attualmente sui vari cantieri della Variante di Zogno sono presenti 30/35 addetti...
viabilita-valle-brembana-f89/variante-a ... 8-918.html
Lunedi' 22 Ottobre 2012 - 8° reportage

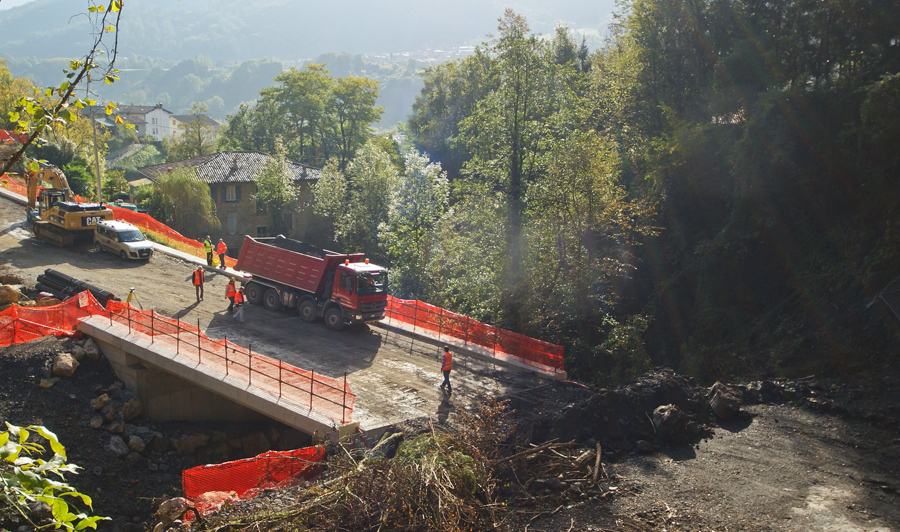

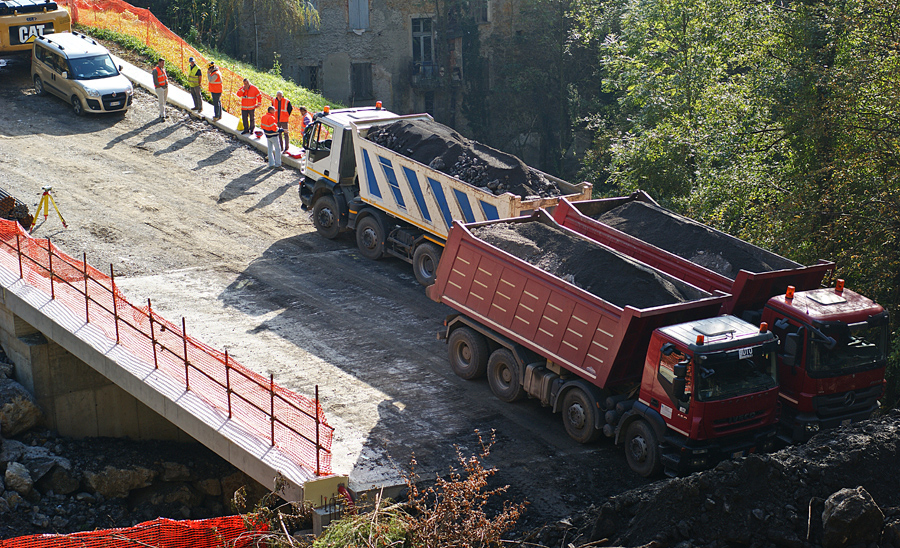

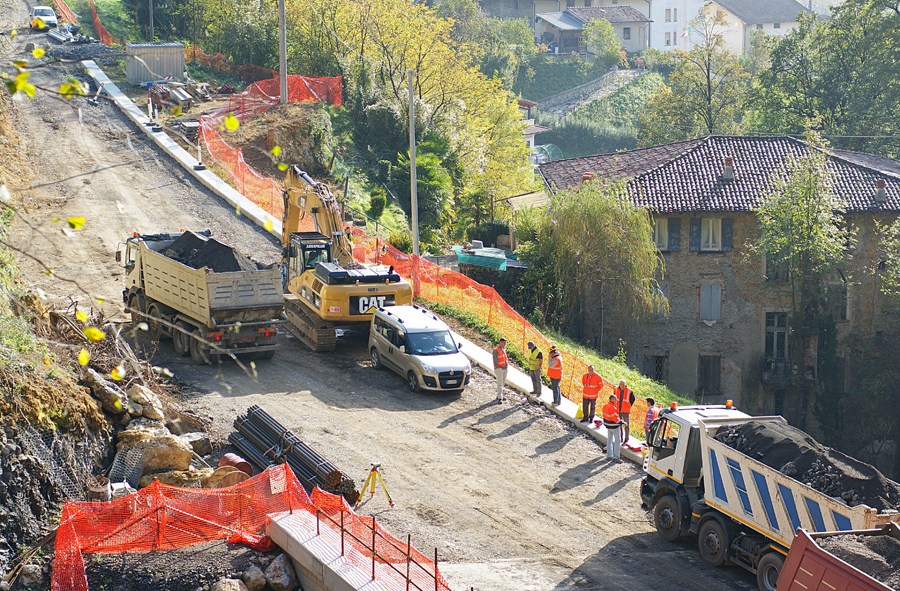

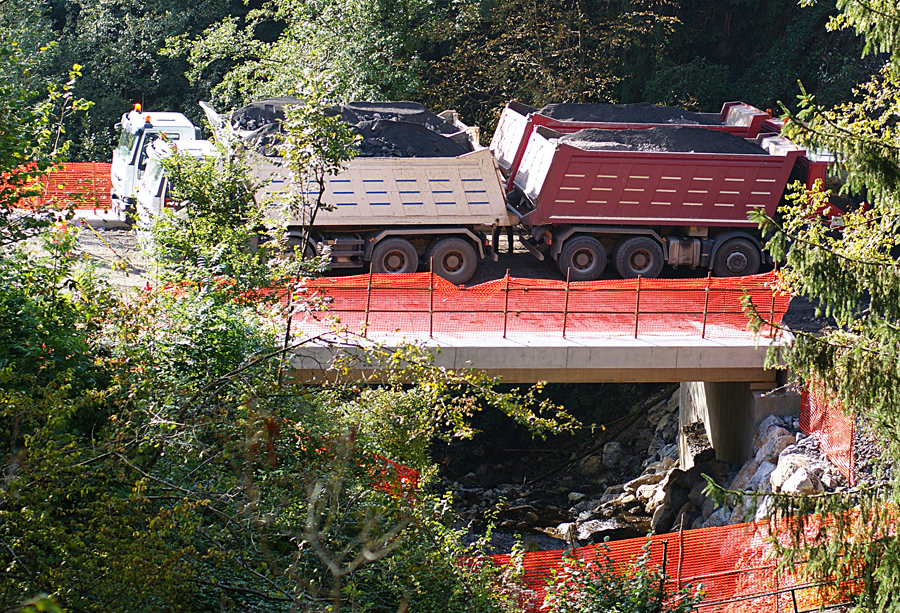

Collaudato il nuovo ponte Inzogno
Nella giornata di oggi i tecnici della Provincia di Bergamo e dell'Itinera Spa hanno eseguito il collaudo del ponte "inzogno" con luce netta di 12 metri con la collaborazione delle imprese Regazzoni Antonio Costruzioni e L'Orobica che han messo a disposizione i mezzi. Il cantiere procede con passo spedito su tutti e tre i fronti. L'avanzamento della galleria Inzogno e' a oggi di 136 metri, dopo aver superato la prima fase che prevedeva un fitto sistema di consolidamenti oggi ci si trova in un materiale con migliori caratteristiche geologiche che permette una migliore produttività. La seconda galleria invece viaggia ancora più velocemente e a oggi erano stati raggiunti i 160 metri di avanzamento al fronte. Anche in Ambria i lavori continuano e nei giorni scorsi sono stati posati numerosi pannelli prefabbricati a cura della torinese Tensiter Spa.
viabilita-valle-brembana-f89/variante-a ... 8-972.html
